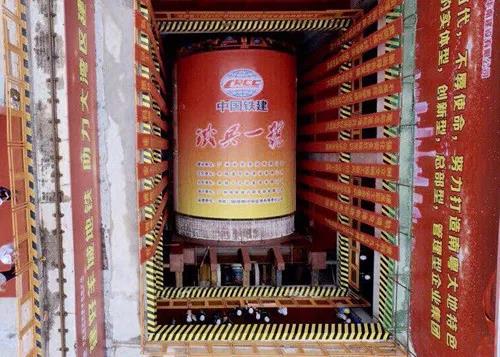

8月29日,广州地铁十八和二十二号线建设迎来重大关键节点!随着直径8.8米的“铁兵一号”大盾构在祈福至广州南站中间风井始发,向祈福站掘进,这标志着十八和二十二号线项目进入盾构隧道掘进阶段。广州地铁集团宣传部部长许坤杰介绍,十八和二十二号线是按同一标准设计、同步施工、“Y”行运营的两条快线,其中,万顷沙至番禺广场站区间为共用线。建成后,搭乘地铁从南沙新区到广州东站只需要30分钟。
最高时速160公里:全国在建地铁最快的线路
根据规划,十八和二十二号线功能定位均为市域快线,其中十八号线为南沙快线,二十二号线为南站快线。两条线承担连通万顷沙、广州南站、广州东站、白鹅潭四大枢纽,辐射琶洲、广州火车站、白云机场三大枢纽。
广州地铁集团宣传部部长许坤杰介绍,与普通地铁线路相比,十八和二十二号线有以下特点:
时空目标高。两线承担快速连接南沙新区及广州市核心区的功能,结合综合交通规划目标及南沙新区发展需要,自万顷沙至广州东站时空目标定位为“30分钟”。
设计时速快。两条线设计最高时速为160公里,是目前全国在建地铁设计速度最快的线路,能快速到达目的地和疏导客流。
换乘车站多。十八号线从南到北设置万顷沙、横沥、番禺广场、南村万博、沙溪、石榴岗、琶洲西区、冼村、广州东站等9个站点,其中换乘站8座;二十二号线起于番禺广场,向西向北设置祈福、广州南站、陈头岗、西朗和白鹅潭5个站点,预留西三、东沙工业园2座车站,其中换乘站4座,两条线换乘站数量过半。
区间长大。十八号线线路全长61.3公里,平均站间距7.6公里;最大站间距25.9公里,为横沥至番禺广场站区间。二十二号线全长30.8公里,平均站间距4.2公里;最大站间距7.2公里,为祈福至广州南站区间。
运营模式灵活。两条线路呈“Y”字形走向,其中,万顷沙至番禺广场站区间为二十二号线和十八号线的共线,远期,二十二号线已预留在番禺广场向南延伸条件。全线采用“大站停+站站停”的快慢线运营组织方式。
采用直径8.8米单线大盾构
此次始发的盾构机明显比普通盾构机的直径“胖”一大圈。与传统地铁盾构施工采用6.28米直径盾构相比,十八和二十二号线的采用直径8.8米的盾构机,大大提升了建成后隧道的内径。普通盾构机隧道内径为5.4米,十八和二十二号线的隧道内径达到7.7米。
广州地铁集团十八和二十二号线建管部总监金辉介绍,十八和二十二号线采用8.8米的单线大盾构主要是出于安全方面的考量。列车高速通过时,会产生较大的冲击波,为了确保列车高速通过时的声压安全和气压安全,必须有足够的空间来满足地铁列车与隧道之间的安全距离,这在地铁施工中叫最大限界。通过设计计算和模拟测试,采用8.8米单线大盾构建成7.7米内径的隧道,能够保证时速160公里的行车安全。
除了盾构机直径加大外,盾构机的其他配套也进行了大幅度优化。据介绍,盾构始发的祈广中间风井-祈福站区间全长4公里,隧道埋深11.3~30.1米,主要穿越地层为强风化粗砂岩、全风化混合花岗岩、强风化混合花岗岩和中风化泥质粉砂岩、微风化泥质粉砂岩、中风化粗砂岩等多种复杂地质结构。为提升盾构机掘进的效率,盾构机在设计生产阶段进行了大幅度优化,采用了冷冻刀盘、刀具在线监测、连续皮带机出渣等新技术,确保在极端复合地层长距离正常掘进。
两条线建设难度大
十八和二十二号线土建阶段已经展开,还有许多建设难题需要攻克。首先,沿线地质情况复杂,淤泥质土、粉砂、砂质黏性土、强风化花岗岩、微风化花岗岩等复合型地层遍布;其次,下穿难度大,需下穿河流11处、高铁线路1处、城际铁路3处;线路还需要接入广州南站、广州东站、白鹅潭和万顷沙等多个综合枢纽,途径地段道路条件复杂增加了建设难度。
截至目前,十八和二十二号线土建工程累计完成4%。16座车站中,10座车站(横沥、番禺广场、南村万博、沙溪、石榴岗、琶洲西区、冼村、祈福、广州南站和陈头岗站)开始土建施工,其余车站进行前期准备;4个区间进行土建施工,其他区间进行前期准备。两条线均正在继续推进前期征地拆迁、管线迁改等工作。
