『上海』世纪公园主变电站扩容改造完成,供电能力提升近25%

放大字体  缩小字体 发布日期:2024-07-12  来源:地铁万象  浏览次数:860

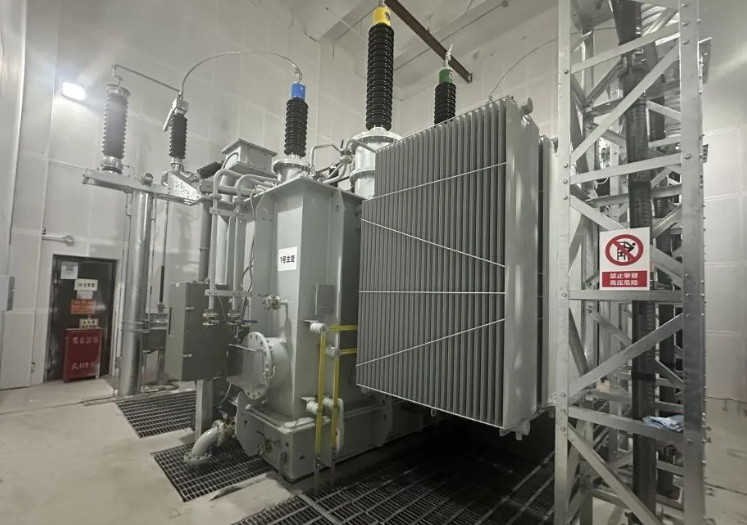

为提高上海地铁安全供电能力,维保供电分公司历时66天,顺利完成了2号世纪公园主变扩容专项改造工程,该项目从实施过程、技术标准、现场工艺等方面,形成了“样板工程”。世纪公园主变扩容改造后,供电能力提升近25%,可以更好满足车站运营用电、2号线东延伸运能提升等需求,为上海地铁迎峰度夏、高质量运营服务提供有力保障。



此次改造工程面临了诸多技术挑战,尤其是首次将主变压器与110kVGIS开关同步改造,工程技术难度大,缺乏改造样板和改造经验。为确保工程顺利推进,供电分公司对施工方案进行了反复论证和优化,确保每一步都精准无误。施工团队对现场进行了三阶段详细勘查,结合设备布置图、二次布线图等图纸,精确测量了110kV GIS开关和主变压器房间尺寸,合理规划了设备和柜体的布局,既保证了功能性又兼顾了安全性和美观性。同时,团队还精心排摸了电缆长度和敷设路径,预留了足够的电缆长度并优化了敷设路径,降低了未来的维护成本。


在施工安全方面,供电分公司更是下足了功夫。供电分公司通过建立施工例会制度,做到施工准备“细、准、精”。为强化现场安全管理,规范作业流程,供电分公司积极强化现场安全文明施工监管,定期对施工现场和设备进行安全检查和隐患排查,提高作业人员的安全意识和技术水平,确保现场施工遵循安全操作规程。同时,施工团队针对高处下跌、触电伤害、机械伤害、有限空间作业、物体打击等现场风险点进行全面识别,制定预防措施。并对危险源预控对现场危险源进行预防控制,加强施工现场巡查,及时发现并纠正违规施工行为,确保施工安全。


为确保改造工程顺利进行,本次改造采用川沙主变支援供电方式,过程中为避免400V失电后单边负载率过高,需实时关注电力变运营情况。供电分公司根据现场条件,不断完善施工方案,对施工计划、方案及质量把控等工作进行优化完善,合理利用60余天施工周期,分两阶段先后完成1号、2号主变压器及相关配套设备改造工程。


除此此外,供电分公司还借助tapd管理工具提高对施工现场的管控能力。通过单兵、手机APP的项目管理工具,实现对施工进度、重要工序的直观汇总和实时确认。以作业记录仪和作业单据的回收和检查,做好施工后的检查和总结,及时纠正违规情况。


下阶段,维保供电分公司将聚焦“安全供电不中断”目标,强化现场大修改造施工安全风险管控,优化现场施工工艺工法,为上海地铁提供安全可靠的供电保障。
