『山西』大唐太原第二热电厂专用铁路改造工程全线开通

放大字体  缩小字体 发布日期:2018-11-21  来源:中新网  浏览次数:267


中铁六局太原铁建公司11月20日发布消息称,该公司霞凝项目部承建施工的大唐太原第二热电厂专用铁路改造工程全部封锁施工顺利完成,全线正点开通。


据介绍,热电厂专用铁路改造工程为临近营业线施工,危险系数高、交叉作业多、天窗数量少。为保证封锁施工顺利进行,项目部多次召开专题会议,优化封锁施工方案,细化任务分工,从施工组织、人员安排、安全卡控、物资供应、应急处理、车辆调配、后勤保障等多方面进行充分准备,组织班前安全教育,敲响安全警钟,强调作业要点,力求施工过程万无一失。

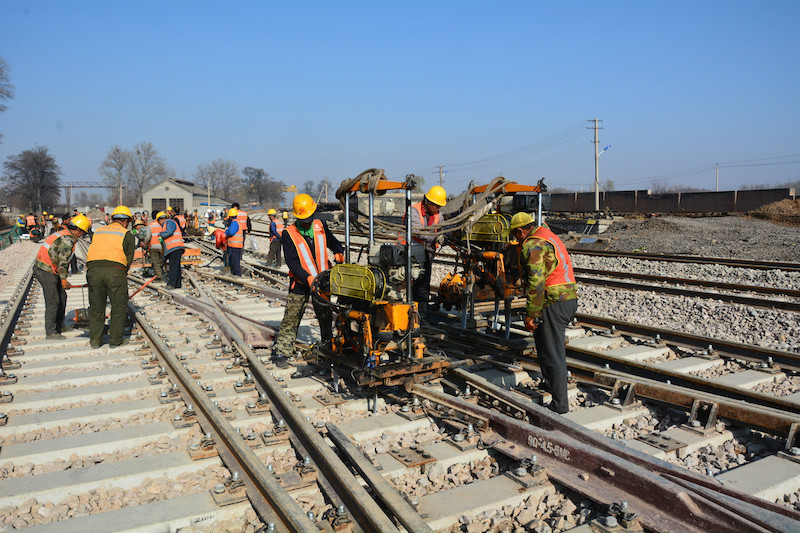

热电厂专用铁路线改造工程分五个阶段封锁施工进行。施工任务包括路基土石120000方,混凝土涵洞4座,新轨8.8公里,单开道岔25组,一渡两交道岔1组,交叉渡线2组,道碴18000方。施工单位精心组织了500余名作业人员,18台大型机械进行施工,仅用40余天时间就完成全部封锁施工任务。新建专用铁路线贯通后,有效长度将满足列车整车翻卸条件,江阳调运站南北咽喉到发线有效长度满足列车调运要求。


据悉,大唐太原第二热电厂专用铁路,主要承担周边地方煤矿的煤炭向热电厂的运输任务。近年来,随着设备的老化,既影响运营能力也存在不安全因素,为此大唐太原第二热电厂决定对该段线路进行改造。该段线路改造后将大大提高运营能力,对当地煤炭运输和经济发展起到更加积极的作用。
