4月25日,郑州市城市轨道交通第三期建设规划(2019-2024年)获国家发改委正式批复,同意郑州市城市轨道交通第三期建设规划,建设3号线二期、6号线一期、7号线一期、8号线一期、10号线一期、12号线一期、14号线一期等7个项目,规划期为2019-2024年,项目金额约为1139亿元。
持续了数月后,昨天郑州轨道交通迎来了新消息,郑州市轨道交通建设中心昨日在郑州晚报发布郑州市城市轨道交通第三期建设项目(其中 3、6、8、10、12 号线路)社会稳定风险评估征求公众意见公示 ,详细见下文。
项目名称:郑州市城市轨道交通第三期建设项目(其中 3、6、8、10、12 号线路)社会稳定风险评估
各线路建设内容及规模:
3 号线二期工程自航海东路站至经南十五路站,线路长 6.3 公里,设车站 4 座,投资 38 亿元,项目建设工期为 3 年。
6 号线一期工程自贾峪镇站至小营站,线路长 39.13 公里,设车站 26 座,投资 269.44 亿元,项目建设工期为 6 年。
8 号线一期工程天健湖路站至绿博园站,线路长 50.63 公里,设车站 27 座,投资 310 亿元,项目建设工期为 5 年。
10 号线一期工程自郑州西站至郑州火车站,线路长 21.625 公里,设车站 12 座,投资 154.95 亿元,项目建设工期为 3年 3 个月。
12 号线一期工程起点位于经开区经开第三大街与经南八路交叉口,终点位于郑东新区平安大道与东四环交叉口西侧,线路长 17.036 公里,设车站 12 座,投资 119.85 亿元,项目建设工期为 4 年。
根据国家发改投资〔2012〕2492 号文件精神,现广泛征求公众意见:(1)本项目对当地社会稳定的影响;(2)本项目建设对当地经济发展的作用;(3)对本项目的建设持何种态度;(4)本期项目是否影响公众利益,有何诉求;(5)对本项目的意见和建议。如欲了解项目详细情况、反馈意见和利益诉求,可以通过电话、电子邮件和传真方式联系如下单位:
项目单位:郑州市轨道交通建设中心
联系地址:郑州市嵩山南路 140 号
邮编:450000
联系人:原工 电话:0371-67888670 电子邮箱:zzgdb_ghsjc@126.com
社会稳定风险评估单位:北京华灵四方投资咨询有限责任公司
联系地址:北京市朝阳区广渠路金泰国际大厦 B207 室
邮编:100124
联系人:谢红梅 电话:13683260595 电子邮箱:xumeng0408@126.com 传真:010-67716520
轨道三期线路有变化
针对此次公示的内容对比4月中下旬国家发改委批复的线路来看,原公示的线路共计7个项目,投资总额约为1139亿,本次风险评估则变为5条,由于14号线已经提前上车,公示也就没有实际意义了,可以理解,但7号线没有公示,综合看来近期要落地还需有难度,很有可能跟沿线的拆迁以及北段线路调整有关联。

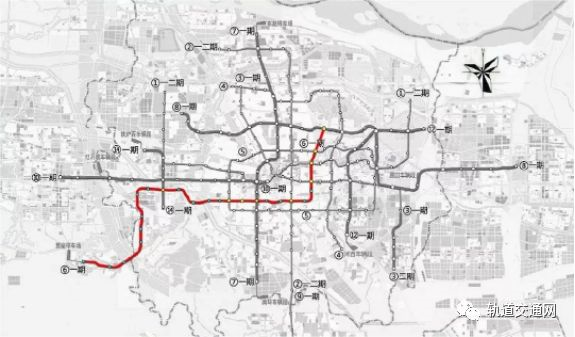

仔细对比其它各线路,3号线和12号线没有变化,6号线则增加了2.63公里,从公示内容看,增加了两站,从原计划中州大道姚寨站(与5号线连接)向北延伸了两站,终点与8号线进行了衔接,由此看来此举措还是很有意义的,足可以看出政府对北龙湖的重视力度,如下图:
8号线增加了7.33公里,依据新增加的公里数来判断,8号线增加这么多可不是到天健湖这么简单,很有可能会向西再延伸,小编测量了一下到绕城辅道基本7公里多一点,与新增加的距离吻合。
